Вряд ли вам встречался проект, который волшебным образом шел в точности, как его запланировали в самом начале. Любой проект подвержен рискам — всевозможным событиям, которые на него влияют и обычно создают проектному менеджеру головную боль. Вообще, если не считать планирования, главная головная боль проектного менеджера как раз и заключается в разрешении рисков. Чтобы уменьшить ее, можно подумать об угрозах заранее. Оно того стоит — управлять рисками куда дешевле и проще, чем управлять реальными проблемами. Об этом и расскажем в статье: как правильно работать с рисками при управлении проектами и почему это важно.
Проектный риск: понятие и сущность
Под проектным риском принято понимать возможность – вероятность возникновения неблагоприятных ситуаций, которые потенциально приводят к ухудшению итоговых и промежуточных показателей эффективности проекта. При этом само событие может иметь разную степень неопределённости и различные причины.
Управление рисками включает не только констатацию неопределённости и анализ рисков проекта, но и совокупность методов влияния на рисковые факторы для нейтрализации ущерба. К методам, которые объединяются в систему планирования, отслеживания (мониторинга) и исправления (корректирования), относятся:
- Разработка стратегии управления рисками.
- Методы компенсации, которые включают мониторинг внешней социально-экономической и правовой среды с целью её прогнозирования, а также формирование системы резервов проекта.
- Методы локализации, которые используются в высокорисковых проектах в многопроектной системе. Такая локализация предполагает создание специальных подразделений, которые занимаются реализацией особо рисковых проектов.
- Методы распределения с применением разных параметров (времени, состава участников и др.).
- Методы отказа от рисков, связанные с заменой ненадёжных партнёров, введение в процесс гаранта, страхование рисков. Иногда уход от рисков подразумевает отказ от проекта.
Происходящие неопределённые события не всегда сопровождаются отрицательным эффектом. Например, уход с проекта одного члена команды может повлечь за собой появление на проекте более квалифицированного и эффективного работника. Однако неопределённые события с положительным (и с «нулевым») эффектом не всегда принимаются как предмет рассмотрения при оценке риска проекта. Природа неопределённости связывается с несением потерь по внутренним и внешним обстоятельствам.
Проектная специфика определяется и динамичностью карты риска с изменением рискованности по мере перехода от одной проектной задачи к другой:
- На начальных стадиях проекта существует высокая вероятность угроз с низким уровнем возможных потерь.
- На заключительных этапах риск осуществления угроз снижается, но возрастает величина потенциальных потерь.
С учётом этого, анализ проектных рисков целесообразно проводить неоднократно, трансформируя карту рисков по мере необходимости. При этом особенное значение этот процесс имеет на этапе формирования концепции и проведения работ по проектированию – созданию проектной документации. Например, если ошибка в выборе материала обнаружится на ранних стадиях, это повлечёт за собой срыв сроков. Если же эта ошибка обнаружится в ходе исполнения, ущерб будет гораздо более значительным.
Оценка рисков командой проекта и инвесторами делается на основе важности проекта, его специфики, наличия достаточных ресурсов для реализации и финансирования вероятных последствий проявления рисков. Степень допустимых рисковых величин зависит от запланированного уровня рентабельности, объёма и надёжности инвестиций, привычности проекта для компании сложности бизнес-модели и других факторов.

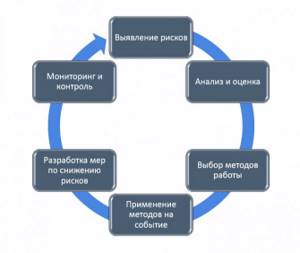

Последовательность мероприятий по оценке и управлению проектными рисками укладывается в определённую концепцию управления, которая включает ряд обязательных элементов.
Как найти выход
Главная цель работы с рисками — выбрать и применить верную стратегию управления. Какие риски проекта как лучше решать, подскажет тщательный анализ. Для каждого риска можно подобрать одну стратегию или скомбинировать несколько. В результате должна быть готова основная стратегия и на случай неэффективности основной — резервная.

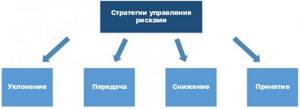

Для работы с рисками есть несколько стратегий:
Стратегии управления рисками
- Уклонение — исключение опасности. Включает все меры, чтобы защитить цели проекта от угрозы. Возможно, придется изменить сами цели — смягчить требования, узнать дополнительную информацию. Например, если появляется риск сорвать сроки проекта, можно попробовать упростить продукт и сократить количество задач.
- Передача — передача ответственности за последствия риска третьей стороне. Угроза все еще реальна, но устранить ее предстоит другим людям. Стратегия эффективная, но за принятый риск придется выделить вознаграждение. Главные примеры ведения этой стратегии — страховка, гарантии выплат и гарантийное обслуживание.
- Снижение — снижение вероятности риска или его негативных последствий с помощью профилактических мер. Чтобы перестраховаться, можно, например, покрыть все основные кейсы программного продукта автотестами. Пусть они в обязательном порядке запускаются перед попаданием кода в продакшн. Более простой пример снижения — заранее выбирать только опытных и проверенных участников проекта и партнеров.
- Принятие — реагирование на последствия рисков без вмешательства в сам проект. Когда исключить или снизить риски проекта невозможно, их приходится принимать — работать с негативными событиями уже после того, как они произошли. Принятие может быть пассивным и активным. Пассивное представляет собой игнорирование событий риска и экстренные меры по устранению последствий. Активное принятие — создание резерва ресурсов на случай опасности. К резервным ресурсам относятся, например, деньги, время, загруженность сотрудников.
Концепция управления проектными рисками: основные элементы
До недавнего времени в методологии управления рисками нормой был пассивный характер. В современном изложении эта методология предусматривает активную работу с источниками угроз и последствиями обнаруженных рисков. Управление рисками – это взаимосвязанные процессы, причём значение имеет не только поведение каждого этапа, но и их последовательность. В целом эта подсистема управления проектом имеет следующую структуру:
- Выявление рисков и их идентификация.
- Анализ проектных рисков и их оценка.
- Выбор эффективных методов, сообразных рискам.
- Применение этих методов в условиях рисковой ситуации и реагирование непосредственно на событие.
- Разработка мер по снижению рисков.
- Контроль за снижением и выработка решений.
Поскольку на сегодняшний день в управлении проектом большинство менеджеров ориентируются на формат, предложенный фреймворком PMBOK, целесообразнее подробнее рассмотреть те 6 процессов управления рисками, которые предложены в PMBOK:
- Планирование управление рисками.
- Идентификация факторов влияющих на риски. На этом же этапе документально оформляются их параметры.
- Качественная оценка.
- Количественная оценка.
- Планирование реагирования.
- Мониторинг и контроль.
После чего цикл снова возобновляется со 2-го по 6-ой пункт, поскольку в ходе проекта контекст существования проекта может меняться.
Проектные риски управляются менеджером проекта, но к решению этой задачи в той или иной степени привлекаются все участники проекта (например, при «мозговом штурме», обсуждении, вынесении экспертных оценок и др.). Это имеет значение ещё и потому, что информационный контекст предполагает выявление не только внешних рисков (экономических, политических, правовых, технологических, экологических и др.), но и внутренних.
В дальнейшем для иллюстрации воплощения основных элементов концепции управления будут приводиться примеры из проекта, которые имеет следующие условные характеристики. Ювелирный завод, который выводит на рынок новые золотые цепочки, для их изготовления закупает импортное оборудование, устанавливаемое в помещениях, которые ещё предстоит построить. Цена на золото как на основное сырьё устанавливается по результатам торгов Лондонской биржи металлов в долларах США. Запланированный объём продаж – 15 кг продукции в месяц, из которых 4,5 кг (30%) предполагается реализовать через собственную сеть магазинов, а 10,5 кг (70%) – через дилеров. Продажа подвержена сезонным изменениям с активизацией в декабре и затуханием в апреле. Оптимальный период для запуска оборудования – канун декабрьского пика продаж. Период реализации проекта – пять лет. Основным показателем эффективности проекта становится NPV (чистая приведенная стоимость), которая в расчётных планах равна 1765 $.
Планирование управления рисками
Вступительный процесс в перечне процедур по работе с проектными угрозами – это планирование управления рисками. Поскольку тот же PMBOK – это фреймворк, и он не даёт рекомендаций по работе с конкретным проектом, то на этом этапе уточняются методы и инструменты, которые уместно применить в реальном стартующем проекте и в реальном контексте. В развёрнутом виде план управления рисками в качестве документа содержит следующие разделы:
- Общие положения.
- Характеристики компании.
- Характеристики проекта.
- Цели управления рисками и промежуточные задачи.
- Развёрнутый методологический раздел, который включает расписанные по стадиям реализации методы, инструменты анализа и оценки, информационные источники, на которые будут полагаться менеджеры в управлении рисками.
- Организация взаимодействий и распределение участников проекта с назначением ответственности за исполнение назначенных процедур.
- Правила обеспечения бюджета управления рисками, в том числе – и резервные средства на непредвиденные расходы.
- Регламент сроков, продолжительность операций, периодичность, а также принимаемый за стандарт формат управляющих документов.
- Метрологический раздел оценки и пересчёта, куда включаются принципы оценки, сравнительные шкалы и правила, по которым производится пересчёт параметров.
- Раздел, в котором определяются пороговые пределы рисков как в масштабе всего проекта, так и в масштабе отдельных угроз.
- Раздел отчётности, в котором регламентируется периодичность и формат отчётности.
- Мониторинг и его документационное обеспечение.
- Шаблоны управления рисками.
В рекомендациях института PMI этот этап необходим для коммуникации всех заинтересованных сторон. При этом в компании уже могут существовать сложившиеся и отработанные методики управления рисками, которые в силу своей привычности – предпочтительнее.
Конкретика и неопределенность
Как только у проекта появляется вариантность в решениях, а также и в исходах, он автоматически переходит в разряд неопределенных и рисковых. Конкретные примеры анализа рисков проекта можно и не приводить, поскольку каждый новый случай уникален, обстоятельства и условия повсеместно складываются по-разному. Чаще всего создатели проекта считают, что не обязательно рассчитывать риски на много лет вперед — об этом будет беспокоиться будущее руководство предприятия. Это не вполне честно, а значит — неправильно.
Для полноты анализа рисков инвестиционного проекта на примере конкретного предприятия можно показать только то, что помимо определения рисков намечаются мероприятия, необходимые для их минимизации. Естественно, у каждого предприятия и риски, и мероприятия не похожи на те, которыми ломают себе голову соседи. Однако понятия неопределенности и риска несколько отличаются друг от друга. Первое — это некая неточность информации или ее неполнота при идентификации рисков проекта. Примеры обычно касаются условий реализации. А риск — это возникновение по ходу реализации условий, обязательно приводящих к тем или иным негативным последствиям либо для всего проекта, либо для отдельных его участников.
Это значит, что неопределенность — характеристика объективная, воздействующая на абсолютно любого участника в равной степени. Она тоже может быть финансовым риском проекта. Пример: будущая цена сырья не определена. Это, безусловно, коснется в разной степени многих участников проекта: цена, например, горючего заставит одного из них вообще отказаться от проекта, а другой все-таки рискнет. Таким образом, этот риск значительно более субъективен, хотя и вызвала его обычная неопределенность.
Идентификация факторов риска и основные типы проектных рисков
Всё разнообразие неопределённых событий, которые могут стать факторами риска, свести и описать довольно трудно, поэтому для этого привлекаются все и вся. То есть, не только руководитель проекта и команда участвуют в процессе идентификации факторов, но и заказчики, спонсоры, инвесторы, пользователи, специально приглашённые эксперты.
Причём идентификация – это итерактивный (повторяющийся в течение всего жизненного цикла) и сочетающийся с непрерывным анализом процесс. В ходе проекта часто обнаруживаются новые риски или обновляется информация о них. Поэтому и состав экспертной комиссии может меняться в зависимости от конкретной итерации, характеристики которой, в свою очередь, меняются в зависимости от конкретной рисковой ситуации и типа угрозы. Подобные типы рисков можно классифицировать по разным признакам, но наиболее практичными считаются критерии контролируемости, источников риска, его последствий, способов снижения угроз.
Не все угрозы контролируются, а некоторые – ещё и плохо классифицируются как определённо контролируемые. Под ряд определённо неконтролируемых факторов целесообразно заблаговременно отводить ресурсные резервы.
В целом внешние риски контролируются хуже, чем внутренние, а предсказуемые – лучше, чем непредсказуемые:
- К определённо неконтролируемым внешним рискам относятся вмешательство государственных структур, природные явления и стихийные бедствия, сознательное вредительство.
- К внешним предсказуемым, но плохо контролируемым – социальные, маркетинговые, инфляционные и валютные.
- К частично контролируемым внутренним – риски связанные с организацией проекта, доступностью финансирования и других ресурсов.
- К контролируемым – внутренние технические риски (связанные с технологиями) и контрактно-юридические (патентные, лицензионные и др.).
Критерий источника угроз особенно значим на первоначальных этапах идентификации. Критерии последствий и способа устранения угроз – на этапе анализа факторов. При этом важно не только идентифицировать, но и грамотно сформулировать рисковый фактор, чтобы не смешать источник риска с его последствиями. Поэтому сама формулировка риска должна быть двусоставной: «источник возникновения риска + угрожающее событие».

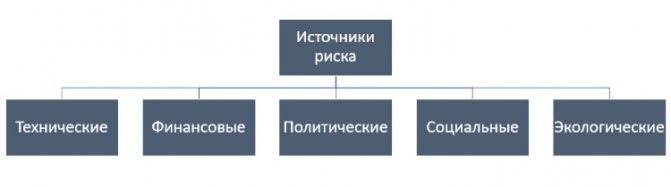

Для классификации по источникам риска составляют корректные стандартизированные пары:
- Технические факторы – аварийные ситуации и ошибочный прогноз как вид риска.
- Финансовые факторы – нестабильные валютные корреляции.
- Политические – перевороты и революции, религиозные и культурологические угрозы.
- Социальные – забастовки, террористические угрозы.
- Экологические – техногенные катастрофы и т.д.
Но ниже на уже упомянутом примере рассматриваются не все, а только основные типы контролируемых или частично контролируемых проектных рисков.
Маркетинговый риск
Эта угроза связана с недополучением прибыли, причиной чего становится снижение товарной цены или объёма продаж из-за неприятия нового продукта потребителем или переоценки реального объёма продаж. Для инвестиционных проектов этот риск имеет особое значение.
Риск называется маркетинговым, так как он часто возникает из-за недоработок маркетологов:
- недостаточного изучения потребительских предпочтений,
- неверного позиционирования товара,
- ошибок в оценке рыночной конкурентности,
- некорректного ценообразования,
- неправильного способа продвижения продукта и т. п.
В примере с продажей золотых цепочек ошибка в запланированном распределении объёма продаж в соотношении 30% на 70% приводит к тому, что реализация продукта через дилеров в 80% случаев снижает объём получаемой прибыли, поскольку дилеры приобретают товар у поставщика по более низким ценам, чем розничный потребитель. Внешним фактором в этом примере может стать ситуация, при которой активность посещения новых магазинов в торговых и популярности самих торговых центров. Путями снижением риска в этой ситуации будут детальный предварительный анализ и договор аренды с внесением ряда популяризующих параметров: удобной стоянки, системы транспортной коммуникации, дополнительных развлекательных центров на территории и др.
Общеэкономические риски
Плохо контролируемые внешние риски, связанные с изменением валютного курса, инфляционными процессами, увеличением числа отраслевых конкурентов и т. п. несут угрозу не только текущему проекту, но и компании в целом. В случае с описанным примером главным из этой группы становится валютный риск. Если конечная цена продукта в рублях для потребителя не меняется, но закупка производится в долларах, то при повышении курса доллара происходит фактическое недополучение прибыли по отношению к расчётным значениям. Потенциально возможна ситуация, когда после продажи цепочки в рублях и переводе средств в доллары, за которые закупается золото, фактическая сумма выручки окажется меньше, чем сумма, необходимая хотя бы для возобновления товарной массы.
Риски, связанные с управлением проектом
Это не только угрозы, связанные с управленческими ошибками, но и внешние риски, причинами которых могут быть, например, изменение таможенного законодательства и задержка груза. Нарушение графика проекта увеличивает срок его окупаемости и удлинением календарного периода, и недополученной выгодой. В примере с золотыми цепочками задержка особенно опасна, поскольку товар имеет выраженную сезонность – после пикового декабря продать золотые украшения будет значительно сложнее. Сюда же относится и риск повышения бюджета.
В практике проектного управления существуют простые способы определения реального строка (и стоимости) проекта. Например, PERT-анализ, при котором задаются три срока (или стоимости): оптимистичный (Х), пессимистичный (Y) и наиболее реалистичный (Z). Ожидаемые значения вводятся в формулу: (Х +4х Z + Y) /6 = планируемый срок (или стоимость). В этой схеме коэффициенты (4 и 6) – результат большого массива статистических данных, но и эта проверенная формула работает, только если все три оценки можно корректно обосновать.
При сотрудничестве с внешними подрядчиками для минимизации рисков оговариваются специальные условия. Так, в примере с запуском новой ювелирной линии нужно построить новые корпуса, стоимость которых определяется в 500 тыс. долларов, после чего планируется получение общей прибыли в размере 120 тыс. долларов в месяц при рентабельности в 25%. Если по вине подрядчика возникнет задержка на месяц, то недополученная прибыль легко высчитывается (120х25%=30 тыс.) и может быть вписана в договор в качестве компенсации за срыв сроков. Эту компенсацию можно «привязать» и к стоимости строительства. Тогда 30 тыс. долларов составят 6% от стоимости работ в 500 тыс.

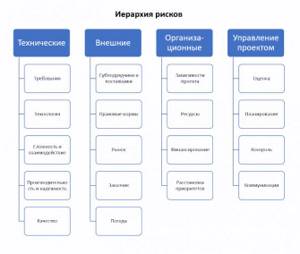

Результатом всего этого этапа должен стать иерархический (ранжированный по степени опасности и величине) список рисков.
То есть, описание должно обеспечивать возможность сравнения относительного воздействия на ход проекта всех идентифицированных рисков. Идентификация производится по совокупности всех исследований и выявленных на их основе факторов риска.
Выявление экономических рисков на предприятиях: традиционные и инновационные проекты
Все риски группируются по типам, но для каждого управляющего проектом или начальника подразделения системного анализа и управления рисками существует группы наиболее серьёзных угроз, сформированные на основе практики и предыдущего опыта в контексте деятельности. Например, управляющие производств чаще всего выделяют риски, связанные:
- с аварийностью и несчастными случаями,
- с имущественными вопросами, которые наносят вред основному фонду предприятия,
- с вопросами ценообразования на готовую продукцию и ценами на сырьё,
- с рыночными преобразованиями (изменением биржевых индексов, курсов валют и стоимости ценных бумаг),
- с действиями мошенников и хищением на производстве.
Менеджер предприятия торговли, в список основных, как правило, добавляет:
- логистические риски,
- посреднические проблемы,
- риски, связанные с действиями недобросовестных поставщиков,
- опасности дебиторской задолженности оптовиков (в первую очередь, когда оплата проводится с отсрочкой платежа).
На конкурентном и организованном предприятии, которое уже неоднократно реализовывало типичные для себя проекты, очень быстро формируется перечень характерных рисков и провоцирующих их факторов. Ценность таких списков в том, что отработана не только содержательная сторона вопроса, но и форма: описание риска получает чёткую однозначную формулировку, отточенную предыдущими проектами, что упрощает рассмотрение и формат реагирования. Кроме списков целесообразно сформировать наглядную таблицу с координатами по параметрам вероятности риска и возможного ущерба. В такой таблице удобнее отслеживать динамику изменений риска.
Традиционные проекты
Поскольку для традиционных проектов в определённых условиях риски схожи, их можно стандартизировать и свести в группы.
№ 1. Группа рисков, касающихся потребления продукции
Среди причин, создающих риски из этой группы, можно выделить:
- Наличие на рынке потребителя-монополиста, вследствие чего:
- не удаётся повлиять на цены,
- увеличиваются финансовые затраты на содержание резервов на складах,
- вводятся невыгодные пункты в договорах (например, длительных отсрочек платежей).
- Ёмкость рынка, которая оказывается меньше, чем суммарная мощность предприятий отрасли. Такое, например, случилось в постперестроечный период, когда строительство домов панельного типа резко сократилось, и спрос на железобетонные плиты стал меньше возможностей производящих их предприятий.
- Потеря продукцией актуальности. Примером реализации этого риска стала потеря актуальности одного электронного носителя за другим (сначала – дискет, затем – компакт-дисков и т.д.).
- Изменение технологии производства. Эта угроза актуальна на рынке B2B, когда при смене технологии производства приходится менять всю схему взаимодействия между предприятиями, прежде находившимися в производственной цепочке.
Минимизировать риски этой группы можно с помощью мониторинга рынка, изменения системы продаж и путём освоения новых ниш.
№ 2. Группа рисков, связанных с рыночной конкуренцией
Риски из второй группы классифицируются следующим образом:
- Ситуации, угрожающие финансовому положению из-за значительной доли серого импорта на рынке, в связи с чем возникает:
- демпинг цен теми продавцами, которые ввозят товар контрабандой,
- снижение лояльности потребителя, что провоцируется низким качеством контрафактной продукции, бросающей тень на всю продукцию подобного рода.
- Большой вторичный рынок, создающий:
- репутационные риски как следствие попытки выдать бывшую в употреблении вещь за новую,
- угрозу недозагруженности производства (примером служит вторичный рынок буровых труб, отнимающий долю у предприятия, производящего трубы для первичного рынка).
- Низкий порог для входа на рынок, что легко увеличивает конкуренцию и влияет на ценообразование, добавляя ещё и репутационную угрозу того, что продукция может быть легко подделана.
Минимизировать риски из этой группы можно попытками пролоббировать введения /отмены пошлин на законодательном уровне, маркировкой своей продукции с использованием множества степеней защиты, изменением рынка или сетей сбыта, расширением деятельности за счёт новой нищи (например, введением сервисного обслуживания своей продукции).
№ 3. Группа рисков, связанных с сырьевым рынком
В этой группе предприятие может пострадать от следующих факторов:
- Наличие поставщика-монополиста, который способен завышать цены на сырьё, и произвольно менять условия договора. Помимо прочего, это вынуждает поддерживать большой сырьевой запас на складах, что увеличивает финансирование проекта.
- Дефицит сырья, влекущий повышение цен и простои производственных мощностей.
При наличии сырьевого монополиста минимизирование рисков происходит путём поиска аналогичного сырья, переориентации на дилеров основного поставщика, создания стратегического взаимовыгодного альянса с монополистом. При дефиците сырья эффективно минимизировать риски путём создания собственной сырьевой базы. Кроме того, если дефицит возникает из-за ухода сырья на рынок с более высокими ценами, можно перекупать по таким же ценам сырьё у поставщика, но при этом, вероятно, нужно будет увеличивать и продажную цену готовой продукции.
Качественный анализ рисков
Анализ проектных рисков трансформирует информацию, собранную в ходе идентификации, в руководство, позволяющее принять ответственные решения ещё на этапе планирования. В ряде случаев качественного анализа бывает достаточно. Результатом такого анализа должно стать описание неопределённостей (и их причин), присущих проекту. Чтобы облегчить процедуру выявления рисков для анализа используют специальные логические карты:
- В группе «Рынок и потребители» собираются вопросы о наличии неудовлетворённых потребностей потребителей, о тенденциях развития рынка и о том, будет ли рынок вообще развиваться.
- В группе «Конкуренты» оценивается возможность конкурентов повлиять на ситуацию.
- В группе «Возможности компании» задаются вопросы о маркетинговой и торговой компетенции и т. д.
В результате сбора ответов выявляются потенциальные риски, связанные с недостижением плана продаж по причине:
- неверной оценки потребительских потребностей и размера рынка,
- отсутствия достаточной системы продвижения продукта,
- недооценки возможностей конкурентов.
В итоге формируется ранжированный перечень рисков с иерархией по важности угроз и величине потенциальных потерь. Так в примере с ювелирными изделиями в основную группу рисков вошли, помимо недостижения количества продаж и снижения финансового объёма из-за более низкой цены, ещё снижение нормы прибыли по причине увеличения цен на сырьё (золото).
Первый способ классификации рисков
Распределять риски и классифицировать их нужно с самого начала процесса подготовки контрактных документов и построения бизнес-плана. Что значит «классифицировать риски»? Это обычное распределение их по определенным признакам и критериям на разные группы, чтобы поставленные цели были достигнуты. Например, целесообразно разделять риски, прогнозируя возможный результат воздействия каждого из них на течение инвестиционного процесса.
Риски могут быть чистыми, когда в результате результат нулевой или отрицательный. Сюда включены такие катаклизмы, как землетрясение, цунами и тому подобные природные факторы, пожар, наводнение и другие естественные потрясения, выбросы вредного газа и прочие экологические бедствия, смена режима в стране, дефолт и много еще политических причин, влияющих на экономику в целом и на бизнес любого уровня, разнообразные транспортные аварии. Некоторые коммерческие риски также относятся к чистым, например кражи, диверсии, наносящие имущественный урон, поломки оборудования и другие производственные неполадки, задержки платежей, опоздания в поставках товара в торговых рисках.
Другая группа — риски спекулятивные, они характеризуются возможностью получить как положительный, так и отрицательный результат. Здесь наиболее ярко представлены финансовые риски, поскольку они являются важной частью коммерческих. Есть и второй критерий, необходимый для классификации. Это причина, по которой риск вообще возник. В зависимости от этих причин появляются следующие виды: коммерческие риски, транспортные, политические, экологические и природно-естественные.
Количественный анализ рисков
К количественному анализу прибегают, чтобы определить, как наиболее существенные факторы риска могут повлиять на эффективность проекта. Например, анализируется, повлечёт ли небольшое (10-50%) изменение объёма продаж значительные потери прибыли, делающие проект невыгодным, или проект останется выгодным даже при продаже, например, только половины от запланированного объёма реализации. Для проведения количественного анализа существует ряд методик.

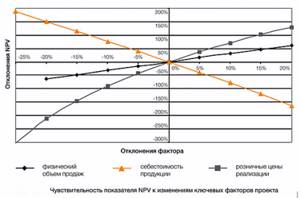

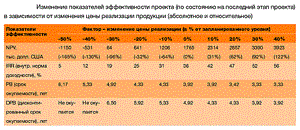

Анализ чувствительности
Данный стандартный метод заключается в подстановке различных гипотетических значений критических параметров в финансовую модель проекта с последующим их расчётом. В примере с запуском ювелирной линии критическими параметрами становятся физический объём продаж, себестоимость и цена реализации. Делается допущение об уменьшении этих параметров на 10-50% и об их увеличении на 10-40%. После этого математически рассчитывается «порог», за которым проект не окупится.
Степень воздействия критических факторов на итоговую эффективность можно продемонстрировать на графике, который отражает первоочередное влияние на результат цены продажи, затем – себестоимости продукции, и затем – физического объёма продаж.

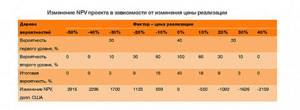

Но значимость фактора изменения цены ещё не говорит о значительности риска, поскольку вероятность колебания цены может быть низкой. Для того чтобы определить эту вероятность, пошагово формируют «дерево вероятностей»:
- Шаг 1. С привлечением экспертных оценок определяется вероятность того, что цена (или другой фактор) в принципе изменится (вероятность первого уровня).
- Шаг 2. Определяется величина отклонения (вероятность второго уровня).
- Шаг 3. Формируется динамичная зависимость вероятностей первого и второго уровней. Например, с вероятностью 10% цена уменьшиться на 20-30%, с вероятностью 30% – отклонения будут 10-20%, с вероятностью 60% они не превысят -10% от запланированной цены. И тут же высчитывается итоговая вероятность – вероятности первого и второго уровней перемножаются между собой.
Суммарный риск по эффективности (NPV) представляет собой сумму произведений итоговой вероятности и значения величины риска для каждого отклонения. Риск изменения цены продажи снижает NPV проекта из примера на 6,63 тыс. долларов: 1700 х 3% + 1123 х 9% + 559 х 18% — 550 х 18% — 1092 х 9% — 1626 х 3%. Но после пересчёта двух других критических факторов, выяснилось, что самой опасной угрозой следует считать риск снижения физического объёма реализации (его ожидаемая величина составила 202 тыс. долларов). Второе место по опасности в примере занял риск изменения себестоимости с ожидаемой величиной в 123 тыс. долларов.

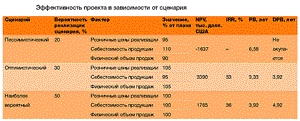

Сценарный анализ
Этот анализа позволяет одновременно измерить величину риска нескольких критических факторов. По результатам анализа чувствительности выбираются 2-3 фактора, больше других оказывающих влияние на результат проекта. Затем рассматривают, как правило, 3 сценария развития:
- пессимистичный,
- оптимистичный,
- наиболее вероятный.
Здесь тоже, полагаясь на экспертные обоснованные оценки, для каждого сценария определяется вероятность его воплощения. Числовые данные для каждого сценария подставляются в реальную финансовую модель проекта, в результате чего получается одна комплексная оценка эффективности. В примере с ювелирным проектом ожидаемое значение NPV получается равным 1572 тыс. долларов (-1637 х 20% + 3390 х 30% + 1765 х 50%).
Имитационное моделирование (метод Монте-Карло)
В случаях, когда эксперты могут назвать не точные оценки параметров, а предполагаемые интервалы колебания, применяют метод Монте-Карло. Его чаще применяют при оценке валютных рисков (в течение года), макроэкономических угроз, рисков колебания процентных ставок и т. п. Расчёты должны имитировать случайные рыночные процессы, поэтому для анализа используют специальный софт или функционал Excel.
- В программу вводятся границы диапазона параметра.
- Программа внутри этого диапазона выбирает случайное значение.
- На основе этого значения рассчитается показатель эффективности с подстановкой значения в финансовую модель.
- Затем цикл (выбор случайного значения и расчёт) повторяются сотни раз для создания статистического массива данных.
- Из множества значений NPV выводится среднее и стандартное отклонение.
Применение статистического правила «трёх сигм» говорит о том, что с вероятностью 99,7% NPV попадёт в диапазон 1725 тыс. долларов ± (3 х 142), то есть с высокой вероятностью результат проекта в примере будет положительным.
Оценить риски при реализации проекта
Подробный алгоритм корректировки ставки дисконтирования на фактор риска, комплексный анализ угроз – главные плюсы этого решения. Они помогут обосновать целесообразность капиталовложений и предусмотреть возможные потери. К их минусам можно отнести существенное влияние экспертных оценок на достоверность расчетов, которое может обернуться в итоге некорректными выводами об экономической эффективности проекта.
Среди всех рисков, присущих инвестиционным проектам, можно выделить снижение прибыли, стоимости активов, возникновение дополнительных затрат. Соответственно, задачами анализа рисков является получение достоверных критериев эффективности инвестпроекта и повышение обоснованности инвестиционного решения.
Как отразить риски в ставке дисконтирования для инвестиционного проекта
Один из самых простых способов учесть риски по проекту – отразить их уровень в ставке дисконтирования, которая применяется в расчетах показателей экономической эффективности проекта. Для этих целей наиболее подходящим является кумулятивный метод расчета (build-up approach), позволяющий выявить различные факторы риска экспертным путем.
Формула. Расчет ставки дисконтирования с учетом факторов риска кумулятивным методом
Используемые обозначения | Расшифровка | Единицы измерения | Источник данных |
R | Ставка дисконтирования | % | Результат расчета |
RC | Безрисковая ставка доходности | % | Среднегодовое значение доходности ценных бумаг, соответствующих инвестиционному проекту по срокам и валюте. Например, если предполагаемая валюта инвестиций, доллары, то во внимание принимается ставка доходности казначейских облигаций США, срочность которых примерно соответствует сроку инвестиций. |
RF | Поправка (премия) на риски | % | Экспертная оценка |
Совет: есть несколько индикаторов, которые можно принять за безрисковую ставку.
Определение ставки дисконтирования по кумулятивному методу наиболее подходит для российских условий. За безрисковую ставку доходности можно принимать доходность по долгосрочным облигациям Правительства РФ, по депозитам Сбербанка, а также по иностранным государственным ценным бумагам со сроком погашения 10–20 лет.
В зависимости от сложности и масштабности реализуемого проекта для оценки факторов риска можно привлечь внешних консультантов-экспертов (особенно если проект планируется реализовать в незнакомом регионе).
Прежде чем производить оценку факторов рисков, необходимо решить, в каком диапазоне она будет осуществляться. Например, 1 процент – риск минимальный, 4 процента – средний, 7 процентов и выше – высокий.
Как правило, величина диапазона возможных поправок на риск определяется экспертным путем в зависимости от количества рассматриваемых факторов, а также достоверности и актуальности имеющейся информации о рисках.
На основе диапазона поправок на риски оценивается значимость того или иного фактора риска из перечня (см. таблицу 1. Распределение оценок рисков по факторам ) для реализации проекта (1 – риск с наименьшей значимостью, 7 – с наибольшей).
Если к оценке привлечены внешние консультанты-эксперты, то средняя арифметическая общих поправок на риски от каждого эксперта будет итоговой поправкой на риск, наиболее вероятной для данного инвестиционного проекта. Суммируя данную величину и безрисковую ставку доходности, определяем ставку дисконтирования для расчета потока денежных средств и показателей эффективности по проекту.
Подобная методика оценки рисков проекта широко применяется на практике, поскольку довольно проста и позволяет учесть риски проекта еще на этапе отбора. Однако данный подход обладает существенным недостатком – он дает лишь приближенное представление об уровне рискованности проекта, не позволяя принять в расчет индивидуальные факторы. Поэтому предпринимателям, которые финансируют проекты преимущественно за счет заемных средств, следует проводить комплексный анализ рисков.
Таблица 1. Распределение оценок рисков по факторам (фрагмент)
№ | Фактор риска | Поправка на риск | ||||||
1% | 2% | 3% | 4% | 5% | 6% | 7% | ||
1 | Группа 1. Экономические и политические факторы | |||||||
2 | Общеэкономические тенденции | + | ||||||
3 | Внешнеэкономическая деятельность | + | ||||||
4 | Инфляция | + | ||||||
5 | Инвестиции | + | ||||||
6 | Доходы и сбережения населения | + | ||||||
7 | Система налогообложения | + | ||||||
8 | Угроза передела собственности | + | ||||||
9 | Внутриполитическая стабильность | + | ||||||
10 | Внешнеполитическая деятельность | + | ||||||
11 | Угроза террористических актов | + | ||||||
12 | Количество факторов в группе, шт., в т. ч.: | 10 | ||||||
13 | с разбивкой по диапазону поправок на риски | 0 | 0 | 6 | 2 | 2 | 0 | 0 |
14 | Произведение количества факторов и значений соответствующих поправок на риски (стр. 13 × поправка на риски) | 0 | 0 | 18 | 8 | 10 | 0 | 0 |
15 | Поправка на риски по группе 1 всего, % (сумма по стр. 14 : стр. 12) | 3,6 | ||||||
16 | Группа 2. Региональные и социальные факторы | |||||||
… | … | … | … | … | … | … | … | … |
24 | Поправка на риски по группе 2, % | 3,75 | ||||||
… | … | … | … | … | … | … | … | |
Итого: общая поправка на риски (сумма поправок по группам), % | 16,06 |
Антирисковые меры: планирование способов реагирования

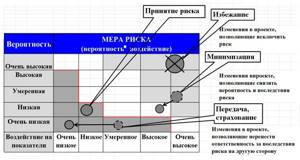

Результатом анализа рисков может стать карта рисков с визуализацией соотношения вероятности и степени воздействия на показатели. Она облегчает регламентированную процедуру планирования минимизации угроз.
В четвёрку основных типов реагирования входят:
- Принятие, предполагающее осознанную готовность к риску с переносом усилий не на предотвращение, а на устранение последствий.
- Минимизация, работающая для контролируемых рисков.
- Передача-страхование, когда находится третья сторона, готовая принять риск и его последствия на себя.
- Избежание, при котором предполагается полное устранение источников возникновения риска. Пассивной и нерациональной формой избежания считается отказ от отдельных элементов проекта.
Современные программные инструменты рассчитаны на разный уровень управления проектами. Для крупной компании, имеющей большой проектный портфель, средства автоматизации управления рисками чаще закладываются сразу в интегрированный пакет ERP-класса. Для малого и среднего бизнесов подойдут последние версии MS Project, где предоставляется возможность настройки блока управления рисками по процессам идентификации, классификации, а также оценки и качественного анализа рисков с построением матрицы вероятности. Имитационное моделирование можно провести с использованием программ Project Expert, «Альт-Инвест».
Структура разбиения рисков
Чтобы выявить риски, категоризовать их и сделать анализ, используется такая иерархическая структура, как дерево рисков. Примеры проектов с управляемыми рисками показывают качественный анализ, где обеспечивается полноценный процесс идентификации и систематизации до мельчайших уровней в детализации и прослеженными связями с остальными элементами проекта. Аналогично структуре разбиения работ: организационного управления проектом, разбиения стоимости проекта, ресурсов проекта и так далее. Только элементы на дереве разобраны по значимости и по характеру.
Современное управление различными проектами предполагает использование типовых шаблонов для разбиения рисков проекта. Технология создания такого дерева рисков очень похожа на технологию разбиения работ. Иерархические элементы иногда заменяются простым списком ожидаемых рисков проекта, чаще — не слишком сложной иерархической структурой двух или трех уровней.
Однако всегда нижний уровень представляет собой оцениваемые количественно риски либо описание рисков проекта. Примеры могут показывать одно или несколько событий в совокупности, но всегда имеющих видимые последствия. Дерево работ и дерево рисков разрабатываются на материале самых разных декомпозиционных оснований. Это важность, приоритеты, значимость, необходимость более глубокого анализа, характер последствий, ответные действия и так далее.
